Quy Trình Đầu Tư Nhà Xưởng Khu Công Nghiệp (KCN) năm 2025

atv
15:01 - 25/09/2025
10 phút đọc

Quy Trình Đầu Tư Nhà Xưởng Khu Công Nghiệp (KCN) Tại Việt Nam Mới Nhất 2025

Trong bối cảnh kinh tế Việt Nam phát triển mạnh mẽ, việc xây dựng nhà xưởng tại khu công nghiệp (KCN) ngày càng thu hút nhiều nhà đầu tư trong nước. Tuy nhiên, để triển khai thành công dự án, nhà đầu tư cần nắm vững quy trình đầu tư nhà xưởng khu công nghiệp, bao gồm các thủ tục pháp lý, nghĩa vụ tài chính, chính sách ưu đãi cũng như những rủi ro có thể gặp phải.

Bài viết này sẽ phân tích chi tiết lộ trình từ giai đoạn chuẩn bị, xây dựng cho đến vận hành nhà xưởng, dựa trên các quy định pháp luật mới nhất như Luật Đầu tư 2020, Luật Đất đai 2024, Luật Bảo vệ Môi trường 2020 cùng các nghị định liên quan.

đầu tư nhà xưởng công nghiệp trong khu công nghiệp

1. Khung pháp lý cho nhà đầu tư trong nước

Các dự án nhà xưởng tại KCN hiện được điều chỉnh bởi hệ thống pháp luật chặt chẽ, trong đó có:

  • Luật Đầu tư 2020: Quy định cơ bản về hoạt động đầu tư, thủ tục chấp thuận chủ trương.

  • Nghị định 31/2021/NĐ-CP: Hướng dẫn chi tiết thi hành Luật Đầu tư.

  • Luật Đất đai 2024: Có hiệu lực từ 01/8/2024, thay đổi cách định giá đất theo thị trường, minh bạch hơn cho nhà đầu tư.

  • Luật Bảo vệ Môi trường 2020 & Nghị định 08/2022/NĐ-CP: Yêu cầu đánh giá tác động môi trường (ĐTM) hoặc đăng ký môi trường.

  • Luật Xây dựng, Luật PCCC: Bắt buộc trong quá trình thiết kế, thi công, nghiệm thu.

👉 Hiểu rõ những quy định này sẽ giúp doanh nghiệp tiết kiệm thời gian và hạn chế rủi ro pháp lý.

2. Quy trình đầu tư nhà xưởng khu công nghiệp

Quy trình này được chia thành 4 giai đoạn chính:

2.1. Giai đoạn tiền dự án

  • Khảo sát địa điểm, lập báo cáo nghiên cứu khả thi.

  • Xin chấp thuận chủ trương đầu tư (nếu dự án thuộc diện bắt buộc).

  • Thực hiện báo cáo Đánh giá tác động môi trường (ĐTM).

2.2. Giai đoạn chuẩn bị pháp lý và thuê đất

  • Đàm phán, ký hợp đồng thuê đất với chủ đầu tư KCN.

  • Thành lập doanh nghiệp và đăng ký kinh doanh.

  • Xin cấp Giấy chứng nhận quyền sử dụng đất (GCN QSDĐ).

2.3. Giai đoạn thiết kế và xây dựng

  • Thẩm duyệt thiết kế phòng cháy chữa cháy (PCCC).

  • Xin giấy phép xây dựng tại UBND cấp tỉnh.

  • Tiến hành thi công nhà xưởng theo đúng hồ sơ được duyệt.

2.4. Giai đoạn vận hành

  • Nghiệm thu, hoàn công công trình.

  • Hoàn thiện thủ tục môi trường, an toàn.

  • Đưa nhà xưởng chính thức vào hoạt động sản xuất.

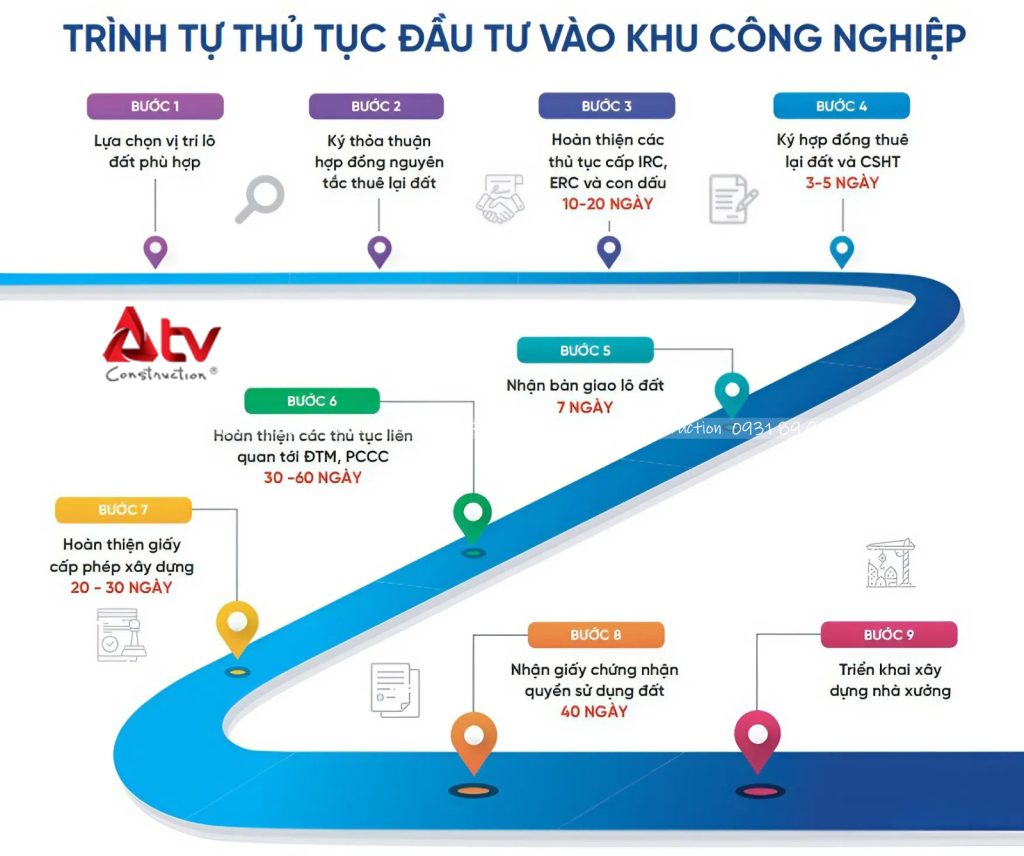

Bảng Tổng Hợp Lộ Trình và Cơ Quan Chức Năng

đầu tư nhà xưởng trong khu công nghiệp

Bảng dưới đây tóm tắt các thủ tục chính, cơ quan chức năng, và thời gian xử lý dự kiến để cung cấp cái nhìn tổng quan và toàn diện cho nhà đầu tư.

STT Thủ tục chính Cơ quan tiếp nhận/quyết định Hồ sơ chính Thời gian xử lý dự kiến Văn bản pháp lý chính
1 Chấp thuận chủ trương đầu tư UBND cấp tỉnh hoặc Ban quản lý KCN Đề xuất dự án, tài liệu năng lực tài chính 30-45 ngày làm việc Luật Đầu tư 2020, NĐ 31/2021/NĐ-CP
2 Lập và thẩm định Báo cáo ĐTM Cơ quan quản lý nhà nước về môi trường Báo cáo ĐTM Theo quy định cụ thể Luật Bảo vệ môi trường 2020
3 Đăng ký thành lập doanh nghiệp Sở Kế hoạch và Đầu tư Giấy đề nghị, điều lệ, danh sách thành viên 03-07 ngày làm việc Luật Doanh nghiệp, NĐ 01/2021/NĐ-CP
4 Thuê đất và cấp GCN QSDĐ Ban quản lý KCN và Sở TN&MT Đơn xin thuê đất, GCN đầu tư, trích lục địa chính Không quá 15 ngày Luật Đất đai 2024, TT 09/2021/TT-BTNMT
5 Thẩm duyệt thiết kế PCCC Cơ quan Cảnh sát PCCC và CNCH Hồ sơ thiết kế, tài liệu pháp lý Theo quy định cụ thể Luật PCCC, NĐ 136/2020/NĐ-CP
6 Cấp giấy phép xây dựng UBND cấp tỉnh Hồ sơ thiết kế, GCN QSDĐ, kết quả thẩm duyệt PCCC Không quá 30 ngày Luật Xây dựng, NĐ 15/2021/NĐ-CP
7 Hoàn công, vận hành Cơ quan chuyên ngành Biên bản nghiệm thu công trình Theo quy định cụ thể Luật Xây dựng

3. Nghĩa vụ tài chính và chính sách ưu đãi

3.1. Nghĩa vụ tài chính

Nhà đầu tư cần thực hiện:

  • Tiền thuê đất, phí hạ tầng KCN.

  • Thuế thu nhập doanh nghiệp, thuế VAT, các khoản phí liên quan.

  • Chi phí PCCC, môi trường và chi phí xin giấy phép xây dựng.

3.2. Ưu đãi đầu tư

Tùy theo địa phương và ngành nghề, nhà đầu tư có thể được:

  • Miễn/giảm tiền thuê đất trong nhiều năm.

  • Ưu đãi thuế TNDN (10%-17% trong 10–15 năm, miễn 4 năm, giảm 50% trong 9 năm tiếp theo).

  • Hỗ trợ vay vốn, thế chấp quyền sử dụng đất theo Luật Đất đai 2024.

4. Rủi ro pháp lý và khuyến nghị

Bảng Tổng Hợp Chi Tiết Quy Trình Đầu Tư Dự Án Nhà Xưởng

Giai đoạn Thủ tục Hồ sơ chính Cơ quan thực hiện Thời gian (ước tính)
I. Tiền dự án Chấp thuận chủ trương đầu tư (nếu cần) Văn bản đề nghị, Đề xuất dự án, tài liệu tài chính, giấy tờ về công nghệ (nếu có) UBND cấp tỉnh / BQL KCN 30-45 ngày làm việc
Lập báo cáo ĐTM/ Đăng ký môi trường Báo cáo ĐTM / Văn bản đăng ký môi trường Cơ quan QLNN về MT / UBND cấp xã 30-45 ngày / theo quy định
II. Chuẩn bị pháp lý Đăng ký thành lập doanh nghiệp Giấy đề nghị, điều lệ, danh sách thành viên Sở KH&ĐT 03-07 ngày làm việc
Thuê đất Đơn xin thuê đất, GCN đầu tư, trích lục địa chính BQL KCN & Sở TN&MT Tùy thuộc vào quá trình đàm phán và thủ tục hành chính
III. Xây dựng Thẩm duyệt thiết kế PCCC Hồ sơ thiết kế, tài liệu pháp lý Cảnh sát PCCC & CNCH Theo quy định cụ thể
Cấp giấy phép xây dựng Hồ sơ thiết kế, GCN QSDĐ, kết quả thẩm duyệt PCCC UBND cấp tỉnh Không quá 30 ngày
IV. Vận hành Nghiệm thu & Hoàn công Biên bản nghiệm thu, bản vẽ hoàn công Cơ quan quản lý xây dựng Theo quy định cụ thể

Một số rủi ro thường gặp:

  • Không chuẩn bị đầy đủ hồ sơ pháp lý dẫn đến chậm trễ.

  • Bỏ qua quy định về môi trường và PCCC → không xin được giấy phép xây dựng.

  • Chưa tính toán chi phí thuê đất khi giá đất được điều chỉnh sát giá thị trường.

👉 Khuyến nghị:

  • Lập kế hoạch tổng thể, tính toán song song các thủ tục.

  • Tìm hiểu kỹ chính sách ưu đãi từng địa phương.

  • Hợp tác với đơn vị tư vấn pháp lý, quản lý dự án để đảm bảo tiến độ.

Quy trình đầu tư nhà xưởng khu công nghiệp là chuỗi thủ tục pháp lý phức tạp nhưng cần thiết để đảm bảo dự án được triển khai hợp pháp, an toàn và hiệu quả. Việc nắm chắc các điểm mới của Luật Đất đai 2024, cùng chính sách ưu đãi đầu tư từng địa phương sẽ giúp doanh nghiệp tiết kiệm chi phí và tối ưu lợi nhuận.

Nếu bạn đang có kế hoạch đầu tư nhà xưởng trong KCN, hãy chuẩn bị một chiến lược rõ ràng, kết hợp tư vấn chuyên nghiệp để quá trình triển khai được thuận lợi và bền vững.

Bình luận

Bài viết liên quan
Xu hướng thiết kế nội thất nhà phố nổi bật nhất
Thiết kế nội thất nhà phố luôn là một trong những vấn đề được nhiều gia chủ quan tâm khi nhà phố đa số hạn chế về kích thước, hạn chế về chiều ngang, có nhiều nhược điểm như thiếu ánh sáng… vì thế một giải pháp thiết kế nội thất hoàn hảo sẽ khắc phục …
5 Cách Hoá Giải Nhà Không Hợp Hướng Chuẩn Phong Thủy
Cách khắc phục nào dành cho những ngôi nhà không hợp hướng hiệu quả? Những lo lắng này của gia chủ sẽ được giải quyết theo 5 cách hoá giải nhà không hợp hướng. Theo quan niệm phong thủy, nơi ở không có hướng hợp với gia chủ sẽ mang lại những điều không may mắn trong …
Thiết kế, thi công nhà xưởng tại các KCN Bình Thuận
Với lợi thế về vị trí và tiềm năng phát triển công nghiệp, Bình Thuận đang thu hút nhiều dự án nhà xưởng mới. Tuy nhiên, mỗi khu công nghiệp lại có những yêu cầu riêng về hạ tầng và quy định. Bài viết này của ATV Construction sẽ làm rõ những điểm quan trọng …
Đơn Giá Thi Công Cơ Điện M&E 2025 Đầy Đủ Chính Xác
Báo Giá Thi Công Cơ Điện M&E Mới Nhất – Trọn Gói, Uy Tín, Tiết Kiệm Chi Phí Trong các công trình xây dựng hiện đại, hệ thống cơ điện M&E (Mechanical & Electrical) đóng vai trò vô cùng quan trọng, ảnh hưởng trực tiếp đến sự vận hành, an toàn và tiện nghi của …
Thiết kế Nhà Hàng tại sân bay Cam Ranh
  Nếu chú ý bạn có thể thấy rằng, hầu hết các sân bay như Nội Bài, Tân Sơn Nhất…. hay các sân bay của Việt Nam đều có sự xuất hiện của những nhà hàng ăn uống đa dạng phong cách và dịch vụ các nhiệm vụ khác nhau. Mặc dù vậy, việc thiết …
Diện tích phòng tắm nhà vệ sinh tiêu chuẩn là bao nhiêu ?
Phòng tắm, hay nhà vệ sinh là một căn phòng diện tích nhỏ những có vai trò quan trọng trong việc khẳng định đẳng cấp thẩm mỹ cũng như mang đến một nơi thư giãn tuyệt vời. Vậy diện tích phòng tắm, nhà vệ sinh bao nhiêu là đủ để tiện nghi, đẹp ? Bài viết …
Quy định về xây dựng nhà xưởng trong khu công nghiệp 2025
Không phải ai cũng nắm rõ quy định về xây dựng nhà xưởng trong khu công nghiệp. Xây dựng nhà xưởng trong khu công nghiệp đang là nhu cầu thiết yếu của nhiều doanh nghiệp trong và ngoài nước khi đầu tư sản xuất tại Việt Nam.  Đặc biệt là các thủ tục pháp lý, …
